Perustustöihin liittyy luontainen riski. Kun maanparannus on valmis, tulokset pysyvät hautautuneena ja näkymättöminä paljaalla silmällä. Vibroflotaatio järjestää tehokkaasti maapartikkelit uudelleen huomattavassa syvyydessä käyttämällä tärinää yhdistettynä veden tai ilmanpaineeseen. Vakauttamisen varmistaminen vaatii kuitenkin tiukkaa valvontaa. Pelkästään teoreettiseen suunnitteluun tai pintapuolisiin urakoitsijoiden vakuutuksiin luottaminen jättää hankkeet alttiiksi eroavaisuudelle, rakenteellisille vaurioille ja vakavalle vastuulle. Maaperän tiivistymisen tarkistaminen vaatii kaksitahoista lähestymistapaa. Tarvitset reaaliaikaisen laitteiden valvonnan ja tiukan asennuksen jälkeisen testauksen. Arvioimme nämä menetelmät varmistaaksemme rakenteellisen eheyden ja tiukan koodin noudattamisen. Kenttäinsinöörit eivät voi vain olettaa, että maaperä on saavuttanut tavoitetiheyden. Sinun on todistettava se kovilla tiedoilla. Tässä oppaassa kerrotaan tarkalleen, miten mittausmittareita voidaan seurata asennuksen aikana ja vahvistaa ne tunkeutumistesteillä viikkoja myöhemmin.
Reaaliaikaiset tiedot eivät ole neuvoteltavissa: Jatkuva valvonta automatisoitujen tietojen tallentimien avulla estää paikallisia tiivistysvirheitä ennen kuin laite edes siirtyy seuraavaan pisteeseen.
Asennuksen jälkeinen varmistus: Kartion läpäisytestauksen (CPT) ja standardiläpäisytestauksen (SPT) yhdistelmään luottaminen tarjoaa empiirisen todisteen, jota tarvitaan rakenteelliseen allekirjoittamiseen.
Menetelmien yhteensopivuus: Testausprotokollat on mukautettava erityisesti parannustyyppiin – tärinätiivistys (rakeinen maaperä) vaatii erilaiset hyväksymiskriteerit kuin tärinäkorvaus (kivipylväät), ja yläsyöttömenetelmät vaativat erilaista valvontaa kuin pohjasyöttömenetelmät.
Urakoitsijan vastuullisuus: Läpinäkyvät, muuttumattomat tietolokit ovat ensisijainen suoja maanparannusurakoitsijan suorittamaa huonompaa suoritusta vastaan.
Geoteknisten onnistumiskriteerien määritteleminen ennen rakentamisen aloittamista sanelee koko projektin liikeradan. Insinöörien on määritettävä maaperän perustiedot ennen raskaan kaluston mobilisointia. Perusteellinen maanalainen maaperäanalyysi vahvistaa vibroflotaation toteutettavuuden. Tämä alustava tutkimus tunnistaa maaperän stratigrafian, pohjaveden tason ja hiukkaskokojakauman. Puhdas hiekka reagoi poikkeuksellisen hyvin yksinkertaiseen tärinään. Silteiset tai yhtenäiset maaperät vaativat kivipilariasennuksen halutun kantokyvyn saavuttamiseksi. Maaperän mekaniikkaan ei voi soveltaa yksikokoista lähestymistapaa.
Suunnitteluinsinöörit asettavat erityiset suhteelliset tiheystavoitteet rakenteellisten kuormien perusteella. He laskevat ehdotetun laitoksen tarkat kantokykyvaatimukset. Nämä teoreettiset tavoitteet eivät merkitse mitään ilman käytännön kenttäkalibrointia. Rakentamista edeltävät testiohjelmat täyttävät suunnittelun ja toteutuksen välisen kuilun. Urakoitsijat kehittävät yksityiskohtaisia menetelmäselostuksia, joissa esitetään heidän ehdottamansa laitteet ja menettelyt. Sitten he suorittavat nämä menetelmät merkityillä kokeilualueilla varsinaisella sivustolla todistaakseen, että heidän laitteistonsa saavuttavat vaaditut määrät.
Kokeilualueiden avulla insinöörit voivat kalibroida laitteita ja viimeistellä ruudukon välin. Ryhmät testaavat erilaisia tiivistyspistekuvioita, yleensä kolmion tai neliön muotoisia ruudukoita. He arvioivat yläsyötteen ja alasyötön jakelumenetelmien tehokkuutta. Insinöörit suorittavat tunkeutumiskokeita ennen koetiivistystä ja sen jälkeen. Näiden tulosten vertailu määrittää paikkakohtaiset hyväksymis-/hylkäyskynnykset. Nämä empiiriset tiedot sanelevat tuotantoparametrit koko toimipaikalle.
Oikean kokeilualueen perustaminen sisältää useita tiukkoja vaiheita:
Valitse paikasta edustava 20 metriä x 20 metrin osio, joka kuvastaa alkuperäisessä geoteknisessä raportissa havaittuja huonoimpia maaperäolosuhteita.
Suorita perusviivan kartioläpäisytestit (CPT) määrittääksesi maakerrosten tarkka suhteellinen tiheys ennen parannusta.
Asenna tiivistyspisteet käyttämällä vaihtelevia ruudukkovälejä, kuten 2,5 metrin, 3,0 metrin ja 3,5 metrin välein, määrittääksesi anturin suurimman tehollisen säteen.
Odota vaadittua huokospaineen häviämisaikaa ja mittaa sitten tiivistymisen jälkeiset CPT:t suoraan ruudukkokuvioiden keskelle.
Analysoi tiedot valitaksesi tehokkain verkkoväli, joka edelleen täyttää vähimmäiskantavuusvaatimukset.
Toteuttaminen tiukkaa maanparannus laadunvalvonta estää katastrofaaliset projektien epäonnistumiset. Riittämättömän tarkastuksen seuraukset yhdistetään nopeasti. Huonon tiivistymisen havaitseminen perustuksen valuvaiheessa tuhoaa rakennusaikataulut. Kunnostaminen tässä vaiheessa edellyttää kaadetun betonin poistamista ja erikoistuneiden mikropaalutuslaitteiden käyttöönottoa. Projektien ylitykset eskaloituvat välittömästi, kun raskaat koneet joutuvat palaamaan oletettavasti valmiille työmaalle.
Pitkän aikavälin riskeillä on vielä raskaampia seurauksia. Rakentamisen jälkeinen erotuslaskuma halkeilee perustuksia ja kohdistaa rakenneteräksen väärin. Tilojen toimintakyky on heikentynyt. Oikeudelliset vastuut lisääntyvät, kun rakennuksen omistajat vaativat vahingonkorvauksia rakenteellisista vioista. Rakennuksen asukkaiden turvallisuusriskit ovat edelleen täysin sietämättömiä. Ennakkoinvestoinnit tiukkoihin testauskehikkoihin eliminoivat nämä loppupään vastuut ja takaavat pysyvän rakenteellisen osaamisen.

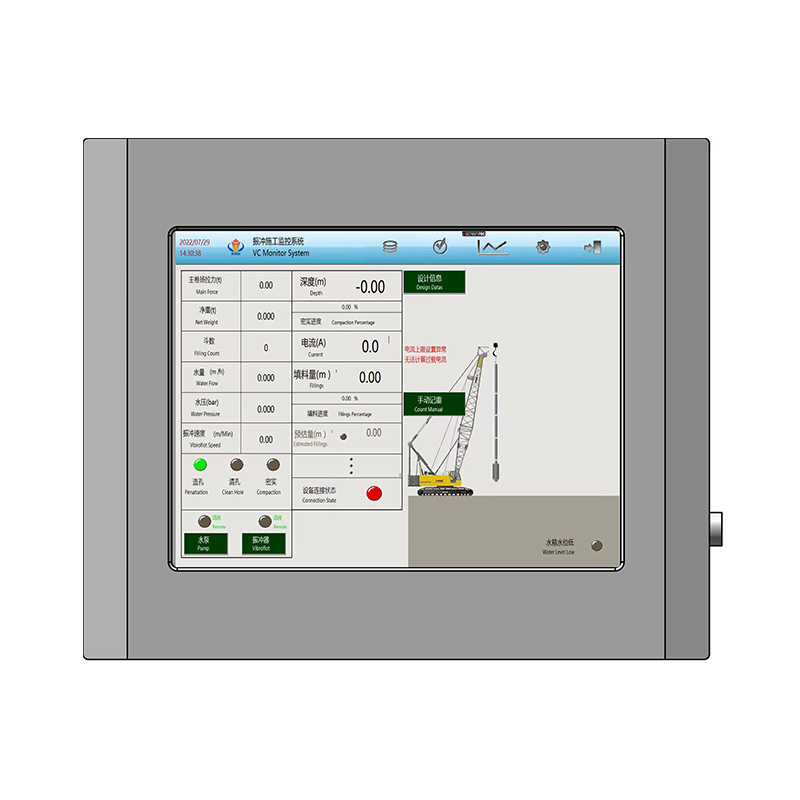

Nykyaikaiset vibroflot-anturit toimivat kehittyneinä tiedonkeruuvälineinä. Niissä on sisäiset tietokoneet, jotka kirjaavat jatkuvasti tietoja tunkeutumis- ja tiivistysvaiheiden aikana. Automaattinen tiedonkeruu on täysin tehokkaampi kuin manuaaliset käyttäjälokit. Manuaalinen kirjaaminen aiheuttaa inhimillisiä virheitä ja mahdollistaa tietojen tahallisen käsittelyn. Omistautunut vibroflot-datatallennin kaappaa jokaisen muuttujan alle sekunnin välein. Tämä luo muuttumattoman digitaalisen jalanjäljen koko tiivistysprosessista.
Laitteiden kalibrointi lisää tietojen tarkkuutta. Urakoitsijat käyttävät joko sähkö- tai hydraulikäyttöisiä antureita. Nämä järjestelmät tuottavat erilaisia energiatehoja ja vastusmerkkejä. Sähköanturit mittaavat vastusta ampeerinoton avulla. Hydraulianturit mittaavat vastuksen hydraulinesteen paineen avulla. Geoteknisten insinöörien on kalibroitava tieto-odotuksensa paikan päällä käytetyn teholähteen perusteella. 130 kW:n sähköinen anturi näyttää täysin erilaisen perusvirran ilmassa verrattuna 180 kW:n anturiin.
Keskeisten mittareiden seuranta asennuksen aikana varmistaa oikean energian siirtymisen maaperään. Virran tai virrankulutus toimii ensisijaisena onnistumisen indikaattorina. Kun anturin sisällä oleva epäkeskopaino pyörii, se aiheuttaa vaakasuuntaisia tärinöitä. Ympäröivä maaperä tiivistyy ja vastustaa tätä liikettä. Anturin moottori käyttää enemmän virtaa toimintataajuutensa ylläpitämiseksi. Tämä sähköinen tai hydraulinen piikki toimii suorana maaperän tiheyden välittäjänä. Se vahvistaa hiukkasten uudelleenjärjestelyn reaaliajassa. Kun ampeerimäärä saavuttaa tavoitekynnyksen, käyttäjä tietää, että tietty syvyysväli on saavuttanut suurimman tiivistymisen.
Syvävarmennus ja pitoajat vaativat tiukkaa, jatkuvaa seurantaa. Anturin tulee saavuttaa vaadittu huomattava syvyys käsitelläkseen koko maaprofiilin. Käyttäjät seuraavat anturin kärjen tarkkaa korkeutta. Ne tallentavat myös tiivistyksen keston kullakin tietyllä syvyysvälillä. Riittämättömät pitoajat eivät siirrä tarpeeksi energiaa ympäröivän maaperän tiivistämiseen. Käyttäjät pitävät anturia tyypillisesti 0,5 metrin syvyydessä 30-60 sekunnin ajan. Tiedonkeruulaite tallentaa nämä intervallit automaattisesti, estäen käyttäjiä kiirehtimästä prosessia ja lopettamaan työvuoronsa ajoissa.
Ilman ja veden paineen valvonta sanelee huuhteluprosessin onnistumisen. Huuhtelupainevaatimukset vaihtelevat täysin asennustavan mukaan. Yläsyöttöjärjestelmät luottavat suureen vedenpaineeseen pitääkseen porausreiän auki. Pohjasyöttöjärjestelmät käyttävät paineilmaa kiven syöttämiseen tremie-putken läpi. Näiden paineiden valvonta estää porausreiän romahtamisen ja varmistaa jatkuvan materiaalivirran. Käytetyn täyttömateriaalin tarkan tonnimäärän seuranta on edelleen pakollista. Tämä äänenvoimakkuuden seuranta toimii tarkasti vibroflotaatiorakennetietojen analyysi, joka varmistaa pilarin jatkuvuuden ja estää kivipilarin kaventumisen.
In situ -läpäisytestaus vahvistaa reaaliaikaiset rakennustiedot. Cone Penetration Testing (CPT) tarjoaa jatkuvan, erittäin tarkan maaperän profiloinnin. Käyttäjät työntävät instrumentoidun kartion maahan tasaisella nopeudella. Kartio mittaa kärjen vastusta ja holkin kitkaa samanaikaisesti. Tämä tarjoaa korkearesoluutioisen suhteellisen tiheyden profiilin rakeisessa maaperässä koko käsitellyn syvyyden ajan. CPT eliminoi manuaalisen maaperänäytteiden subjektiivisen luonteen. Tiedot syötetään suoraan tietokoneeseen luoden jatkuvan kaavion maaperän vahvuudesta pinnasta hylkäyssyvyyteen.
Standardin tunkeutumistesti (SPT) koskee ensisijaisesti sekoitettuja maaperää tai erittäin soraisia olosuhteita. Operaattorit ajavat jaetun tynnyrin näytteenottimen maaperään käyttämällä standardoitua 140 kilon pudotusvasaraa, joka putoaa 30 tuumaa. Ne tallentavat iskujen määrän, joka vaaditaan näytteenottimen siirtämiseen 18 tuuman aseman viimeiset 12 tuumaa. Insinöörit korreloivat nämä iskumäärät kantokyvyn parannuksiin. Vaikka SPT on vähemmän jatkuva kuin CPT, se mahdollistaa maaperän fyysisen talteenoton. Insinöörit voivat luokitella maaperän visuaalisesti ja lähettää näytteitä laboratorioon hienoainepitoisuusanalyysiä varten.
Ajoitus vaikuttaa suuresti testin tarkkuuteen. Insinöörit määräävät tietyn odotusajan vibroflotaation ja läpäisytestauksen välillä. Värähtelyprosessi lisää tilapäisesti huokosveden painetta kyllästetyssä maaperässä. Tämä vähentää tehokasta rasitusta ja saa maaperän näyttämään heikommalta kuin sen todellinen tiivistynyt tila. Odotusaika mahdollistaa huokosveden paineen häviämisen. Tämä kestää yleensä yhdestä kolmeen viikkoa riippuen maaperän läpäisevyydestä. Liian varhainen testaus tuottaa vääriä vikoja ja pakottaa urakoitsijat suorittamaan tarpeettomia korjauksia.
Kivipylväät vaativat erityisiä kuormitustestausprotokollia rakenteen suorituskyvyn tarkistamiseksi. Levykuormitustestit (PLT) varmistavat yksittäisten kivipylväiden jäykkyyden. Teknikot sijoittavat jäykän teräslevyn, jonka halkaisija on yleensä 0,5–1,0 metriä, kolonnin pään päälle. Ne kohdistavat lisäkuormia käyttämällä hydraulisia tunkkeja, jotka reagoivat maahan ankkuroitua raskasta teräsrunkoa vasten. Kellomittarit mittaavat vastaavan ratkaisun. Tämä vahvistaa eristetyn pilarin äärimmäisen kantokyvyn ja varmistaa, että se kestää rakennuksen alustojen keskittyneet kuormitukset.
Vyöhykekuormitustestit arvioivat makro-asutuksen käyttäytymistä simuloiduilla rakenteellisilla kuormituksilla. Tällä menetelmällä testataan ryhmä pylväitä ja ympäröivä matriisimaa samanaikaisesti. Teknikot rakentavat suuren betonityynyn useiden tiivistyspisteiden päälle. Ne kohdistavat massiivisia kuormia pinotuilla betonilohkoilla tai suurilla vesisäiliöillä. Ne kuormittavat tyynyä jopa 150 % suunnitellusta työkuormasta. Tämä testi antaa tarkimman kuvan siitä, kuinka parannettu maaperä toimii todellisen rakennuksen jalanjäljen alla. Se mittaa komposiittivuorovaikutusta jäykkien kivipylväiden ja pehmeämmän alkuperäisen maaperän välillä.
Geofysikaaliset testausmenetelmät tarjoavat arvokasta lisätietoa. Crosshole Seismic Testing mittaa leikkausaallon nopeutta kahden reiän välillä. Maaperän jäykkyys korreloi suoraan näiden seismisten aaltojen nopeuden kanssa. Tämä tuhoamaton menetelmä toimii erinomaisena indikaattorina maaperän yleisestä parantumisesta erityisesti maaperässä, jossa tunkeutumistestit ovat vaikeita. Kattava vibrofotaatiohyväksyntätestaus yhdistää nämä fyysiset ja geofysikaaliset menetelmät. Se muodostaa luotettavuuden empiirisen selkärangan vibroflotaation laadun testaus.
Suoritusnopeuden ja tietojen luotettavuuden tasapainottaminen haastaa jokaisen geoteknisen projektipäällikön. Aluekuormitustestit tarjoavat tarkimmat saatavilla olevat makrotason käyttäytymistiedot. Ne vaativat kuitenkin valtavia mobilisointiponnisteluja ja viikkojen asennusaikaa. He pysäyttävät rakentamisen välittömällä koealueella. Toisaalta CPT:t toimittavat nopeaa, skaalautuvaa tietoa. Yksi CPT-laite voi suorittaa kymmeniä luotauksia yhdessä päivässä ja antaa välitöntä palautetta suunnittelutiimille. Insinöörien on tasapainotettava nämä kompromissit testausohjelmaa suunniteltaessa.
Testaustiheyden määrittäminen riippuu täysin projektin riskiprofiileista. Paikalliset rakennusmääräykset määräävät usein absoluuttiset minimit. Yhden testaus viidestäkymmenestä sarakkeesta sopii matalariskisiin rakenteisiin, kuten yksikerroksisiin varastoihin. Suuren riskin tilat, kuten voimalaitokset tai korkeat tornit, vaativat tiukempaa valvontaa. Nämä projektit saattavat edellyttää testaamista joka kahdessakymmenessä sarakkeessa. Testaustaajuuden on oltava samassa suhteessa hyväksyttävän erottuman toleranssin kanssa. Jos rakenteessa on herkkiä valmistuslaitteita, testaustiheyttä on lisättävä nollaliikkeen takaamiseksi.
Testien mukauttaminen maaperän vaihteluun estää turhan vaivan ja vääristyneen tiedon. Tietyt testit kohtaavat vakavia rajoituksia taustalla olevan maaperän stratigrafian perusteella. Tiheät sorakerrokset tai suuret mukulakivet aiheuttavat usein CPT:n kieltäytymisen. Herkkä kartio ei voi läpäistä näitä esteitä vahingoittamatta niitä. Insinöörien on vaihdettava SPT:hen tai raskaaseen dynaamiseen mittaukseen näillä erityisalueilla. Yhden testausmenetelmän tiukka noudattaminen pysäyttää usein edistymisen. Kenttäryhmillä on oltava valtuudet kääntää testausstrategiaansa, kun he kohtaavat odottamattomia maanalaisia olosuhteita.
Kohesiivisten maakerrosten läsnäolo sanelee täydellisen muutoksen hyväksymiskriteereissä. Tiheyteen perustuvat mittarit menettävät merkityksensä savipitoisissa maaperissä. Täryflotaatio ei voi tiivistää koossapitoista maaperää pelkällä tärinällä. Sen sijaan prosessissa asennetaan jäykkiä kivipylväitä pehmeän matriisin vahvistamiseksi. Joukkueiden on keskityttävä jäykkyyteen, konsolidointimittauksiin ja alueiden korvaussuhteisiin. Tämä mukautumiskyky takaa tarkkuuden kivipilarin laadunvalvonta maanalaisista vaihteluista riippumatta.
Maaperän parantamisen tarkastusmenetelmien vertailu
Testausmenetelmä |
Ensisijainen sovellus |
Tietojen tuotto |
Asennusvaatimukset |
Suoritusnopeus |
|---|---|---|---|---|
Cone Penetration Testing (CPT) |
Puhdas hiekka, silty hiekka |
Jatkuva kärjen vastus ja kitka |
Minimaalinen (kuorma-autoon asennettu laite) |
Erittäin nopea |
Normaali tunkeutumistesti (SPT) |
Sekamaaperä, sorainen hiekka |
Erilliset iskumäärät, maanäytteet |
Keskitaso (vaatii porakoneen) |
Kohtalainen |
Levyn kuormitustesti (PLT) |
Yksittäiset kivipylväät |
Jäykkyys, paikallinen kantavuus |
Raskas (reaktiokehys, tunkit) |
Hidas |
Zone Load Test |
Pylväsryhmät ja matriisimaa |
Makro-selvityskäyttäytyminen |
Massiivinen (betonityyny, kentledge) |
Erittäin hidas |
Crosshole Seismic |
Kaikki maaperätyypit |
Leikkausaallon nopeus, jäykkyys |
Keskitaso (koteloidut kairareiät) |
Kohtalainen |
Tietojen manipuloinnin tunnistaminen suojaa projektin rakenteellista eheyttä. Manuaalisten lokien väärentäminen on jatkuva uhka huonosti hallinnoiduilla sivustoilla. Toimijat, joilla on tiukat määräajat, voivat valmistaa pitoaikoja tai syvyyssaavutuksia päivittäisten tuotantokiintiöidensä saavuttamiseksi. Väärin kalibroidut datatallentimet tuottavat myös vaarallisia vääriä positiivisia tuloksia. Järjestelmä saattaa tallentaa korkeita ampeeripiikkejä, jotka johtuvat laitteiston mekaanisesta kitkasta pikemminkin kuin todellisesta maaperän vastusta. Insinöörien on verrattava reaaliaikaisia rakennustietoja asennuksen jälkeisiin CPT-tuloksiin. Digitaalisten lokien ja fyysisen maaprofiilin väliset erot korostavat mahdollisia toteutusvirheitä.
Tarkastus sinun maanparannusurakoitsija vaatii tiukat, tinkimättömät kriteerit. Arvioi heidän laadunvalvontainfrastruktuurinsa ennen sopimusten allekirjoittamista. Vaadi patentoitujen, salattujen tiedonkeruulaitteiden käyttöä, jotka estävät manuaalisen muokkauksen. Vaadi urakoitsijaa ylläpitämään riippumatonta laadunvarmistusinsinööriä, joka raportoi suoraan projektin omistajalle, ei työnjohtajalle. Varmista, että ne sopivat oikeaan koetintekniikkaan maaperäsi profiiliin. Sähköiset ja hydrauliset anturit käyttäytyvät eri tavalla eri geologioilla. Epäsovitus johtaa riittämättömään energiansiirtoon ja epäonnistuneeseen tiivistykseen.
Varo näitä erityisiä punaisia lippuja tarkastellessasi urakoitsijan tietoja:
Täysin tasaiset pitoajat vaihtelevissa maakerroksissa, mikä osoittaa, että käyttäjä jättää huomiotta ampeeripalautteen ja käyttää vain ajastinta.
Virtauspiikit, jotka ilmenevät välittömästi syvyysvälin saavuttaessa sen sijaan, että ne kehittyisivät vähitellen maaperän tiivistyessä.
Kiven kulutusmäärät, jotka eivät vastaa asennettujen pylväiden teoreettista tilavuutta, mikä osoittaa kaventumista tai porausreiän romahtamista.
Kieltäytyminen toimittamasta käsittelemättömiä, muokkaamattomia datatiedostoja aluksen tietokonejärjestelmistä.
Vaatimustenvastaisten testitulosten käsittely vaatii selkeitä vakiotoimintamenettelyjä. Kun läpäisy- tai kuormitustesti epäonnistuu, seuraa välitöntä toimenpidettä. Projektipäälliköiden on vältettävä kiusausta laskea epäonnistuneita arvosanoja naapurialueiden läpäisevillä arvosanoilla. Paikallinen uudelleentiivistäminen ratkaisee usein pienet tiheyspuutteet. Laite palaa epäonnistuneeseen koordinaattiin, tunkeutuu heikolle vyöhykkeelle ja ohjaa anturin uudelleen. Ylimääräisten välitiivistyskohtien asentaminen vahvistaa heikot vyöhykkeet tehokkaasti. Vakavat, laajalle levinneet viat saattavat edellyttää perustusten suunnittelun tarkistamista kokonaan ja siirtymistä matalista jalustoista syviin paaluihin.
Tarkista nykyiset projektisi tekniset tiedot ja valitse automaattiset, salatut dataloggerit kaikille vibroflot-laitteille.
Kirjoita tietyt testaustiheydet ja odotusajat suoraan sivustosi sopimuksiin ennen mobilisointia.
Palkkaa riippumaton geotekninen insinööri suunnittelemaan paikkakohtainen testausohjelma, joka on räätälöity maaperäsi stratigrafiaan.
Luo selkeät, sopimusperusteiset korjausprotokollat vaatimustenvastaisten läpäisy- tai kuormitustestitulosten käsittelemiseksi.
V: Normaali odotusaika vaihtelee 7–21 päivän välillä. Täryflotaatio lisää tilapäisesti huokosveden painetta kyllästetyssä maaperässä, mikä vähentää tehokasta stressiä. Testaus tuottaa välittömästi keinotekoisen alhaiset tiheyslukemat. Odottaminen antaa huokospaineen haihtua ja paljastaa maaperän todellisen vakiintuneen lujuuden.
V: Tallennin seuraa vastusta, jonka anturin kohtaa. Kun ympäröivä maaperä tiivistyy, se rajoittaa anturin vaakasuuntaista tärinää. Anturin moottorin on otettava enemmän sähkövirtaa tai hydraulipainetta taajuutensa ylläpitämiseksi. Tallennin kirjaa nämä energiapiikit suoraan maaperän tiheyden välityspalvelimeksi.
V: Värinätiivistymistestaus keskittyy suhteelliseen tiheyteen puhtaassa hiekassa, tyypillisesti jatkuvalla kartioläpäisytestauksella. Vibrokorvaustestaus arvioi asennettujen kivipilarien rakenteellisen eheyden yhtenäiseen maaperään. Tämä vaatii levykuormitustestejä tai vyöhykekuormitustestejä jäykkyyden ja makrolaskutuskäyttäytymisen mittaamiseksi.
V: Yläsyöttömenetelmät vaativat suuren vesimäärän huuhtelupaineen ja pintamateriaalin kulutuksen seurantaa. Pohjasyöttömenetelmät edellyttävät paineilman paineen ja sisäisen tremie-putken kautta toimitetun kivimäärän tarkkaa seurantaa. Dataloggeri on kalibroitava seuraamaan tiettyä käytettyä toimitusmekanismia.
V: Alan standardit edellyttävät tyypillisesti 1–5 %:n testaamista kaikista asennetuista kivipilareista. Tarkka prosenttiosuus riippuu paikallisista rakennusmääräyksistä, maaperän vaihtelusta ja ehdotetun laitoksen rakenteellisista kuormituksista. Korkean riskin rakenteet vaativat korkeampia testaustaajuuksia absoluuttisen vakauden varmistamiseksi.
V: Ei. Vaikka SPT toimii hyvin seka- tai erittäin soraisessa maaperässä, se tarjoaa vain erillisiä tietopisteitä tietyin väliajoin. Kartion läpäisytestaus on yleensä suositeltava puhtaalle hiekalle, koska se tarjoaa jatkuvan, korkearesoluutioisen maaperän vastustuskykyprofiilin ilman manuaalisten puhalluslaskemien subjektiivisuutta.
V: Jos testi epäonnistuu, suunnittelijat toteuttavat ennalta määritetyt korjausvaiheet. Tämä edellyttää yleensä vibroflot-anturin uudelleenajoa epäonnistuneeseen koordinaattiin lisäenergian käyttämiseksi. Jos vyöhyke pysyy heikona, urakoitsijat asentavat ylimääräisiä välikivipilareita raon siloittamiseksi ja vaaditun kantokyvyn saavuttamiseksi.
